Kolom penguatan-Beton diperkuat menuangkan penguatan

Karena desain ulang bagian atas proyek, fungsi proyek berubah dan ketinggian rumah meningkat. Setelah pengujian, 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ~ ± 0.000 bagian diperkuat, dan skema penguatan beton bertenaga diadopsi untuk memperkuat kolom.

Penguatan kolom


Penguatan kolom


Gambaran keseluruhan proyek

Karena desain ulang bagian atas proyek, fungsi proyek berubah dan ketinggian rumah meningkat. Setelah pengujian, 3 KZ10 (6/2-4; 9 / E; 9 / G) -5.400 ~ ± 0.000 bagian diperkuat, dan skema penguatan beton bertenaga diadopsi untuk memperkuat kolom.


Penguatan kolom


Persiapan konstruksi

 (1) menyusun rencana konstruksi yang praktis dan layak. Karena kualitas konstruksi kolom terkait erat dengan kualitas struktur, kita harus memberikan pentingnya besar pada pekerjaan penguatan kolom dan menegakkan rencana konstruksi secara ketat.

 (2) menilai kualifikasi profesional tim profesional.

 (3) melakukan pengungkapan teknis dan keselamatan yang rinci dan komprehensif kepada operator.

 (4) kontrol ketat dari bahan yang digunakan untuk penguatan struktural.


Penguatan kolom


Proses konstruksi

1. Bersihkan situs

Dinding dan puncak 3 KZ10 yang perlu diperkuat dari tepi kolom ke kisaran 1,5m harus dihapus (total 7 dinding, 2 baris puncak), dan tanah beton 500mm antara kolom dan dinding geser harus dipotong. Karena akumulasi air di ruang bawah tanah asli, setelah dinding dibongkar, area 2m hingga 2,5m di sekitar kolom diblokir oleh semen untuk membentuk dinding pemisahan air, dan air di blok dipompa bersih. Bersihkan sampai struktur terbuka.


2. pengobatan kolom

Permukaan kolom asli dan permukaan balok telah diplester, sehingga lapisan plester dihapus terlebih dahulu, dan permukaan kolom dan permukaan balok dari kisaran 20cm kolom dihapus 1-2cm.


3. Post dipasang jangkar dan pelat baja batang

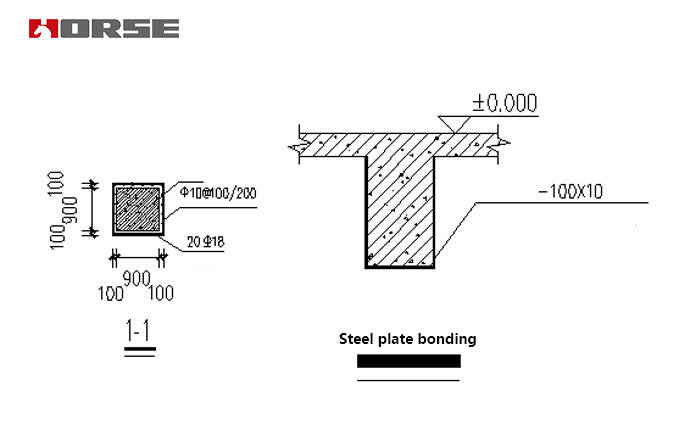

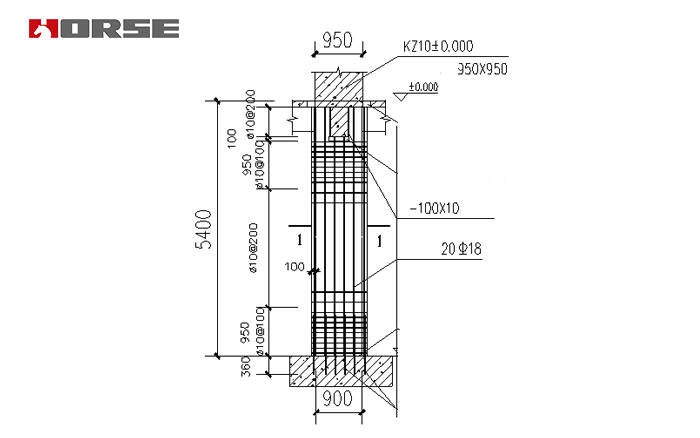

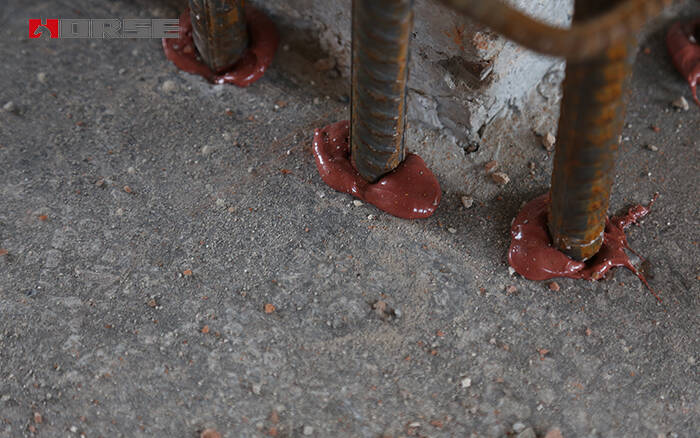

Setiap kolom ditanam di lantai dengan kedalaman 20 (18) dan kedalaman 360mm (pada saat yang sama tes penarikan ektopik). Panjang yang terbuka adalah 800mm, dan kemudian penguatan utama dilapis. Setiap balok yang melintasi kolom diperlakukan dengan baja datar 100 - 10 di posisi dekat dengan kolom, dan baja sudut diperkuat L100 - 10 dilas ke penguatan utama di bagian bawah balok.

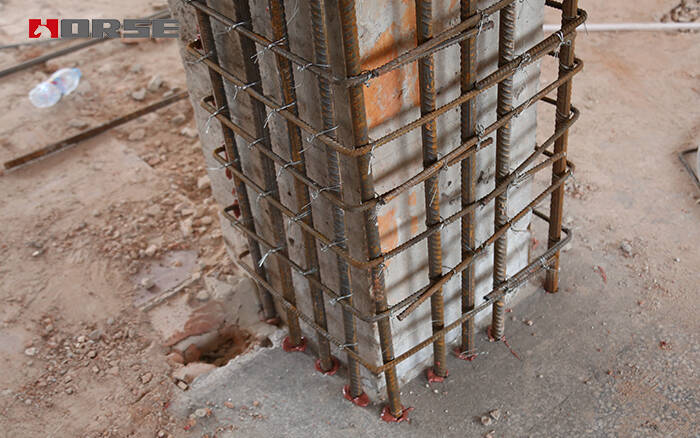

4. Pengikat penguatan, dukungan templat dan penuaan beton

Dalam industri pelat bawah, 20 dari 18 bar diperkuat diikat dan penguatan utama adalah 20 mm 18. Jenis, metode, jarak dan dimensi templat dari stirrups ditunjukkan dalam gambar yang dilampirkan. Di bagian atas templat, die miring diadopsi, lingkaran pipa baja dan bracing miring diperkuat oleh templat. Lingkaran pipa baja pertama diatur di sepanjang bagian bawah kolom ke 300mm atas, dan kemudian satu ke atas diatur setiap 500mm. Setiap lingkaran pipa baja diperkuat oleh braces miring atau braces. Beton C45 (ukuran partikel maksimum tidak lebih dari 25mm, tingkat runtuhnya dikendalikan dalam 17-20cm), diameter lubang melingkar 150mm (masing-masing dari kolom empat sudut) dan lubang 400 x 400 pada bentuk tinggi 1,8m dan 3,6m di tanah ditempatkan terlebih dahulu. Getar di luar template ketika getaran bergetar.
