Aplikasi Teknik Ikatan Pelat Baja Kombinasi Karbohidrat
Pabrik tersebut sedang direnovasi menjadi pusat perbelanjaan
Aplikasi Teknik Ikatan Pelat Baja Dikombinasikan dengan Kain Serat Karbon pada Balok Beton
Ikhtisar Proyek

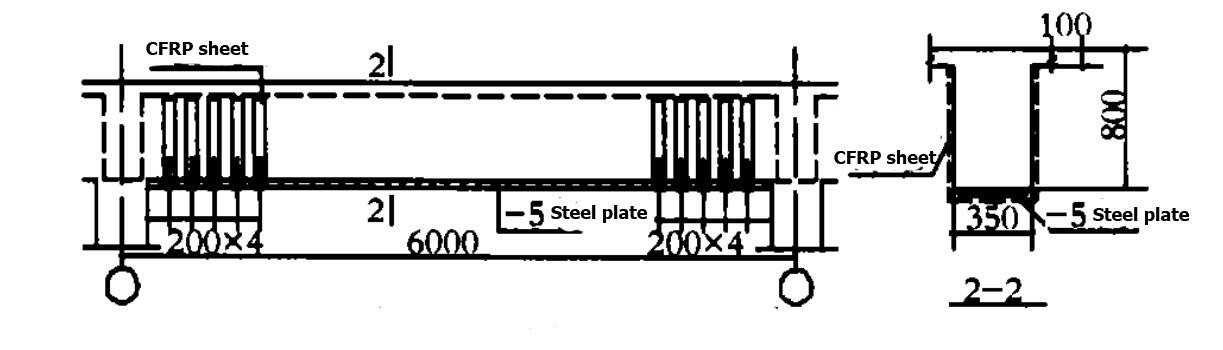

Shanghai Eurasian Yiming Mall diubah dari bangunan pabrik karet aslinya. Bangunan aslinya adalah struktur rangka 7 lantai dengan bentang balok 6m. Karena perubahan fungsi penggunaan, struktur asli harus diperkuat sesuai dengan rencana rekonstruksi, termasuk perkuatan balok, pelat, dan kolom. Berbagai teknik perkuatan digunakan dalam desain skema perkuatan, di antaranya balok diperkuat dengan teknologi baja ikatan yang dikombinasikan dengan perkuatan serat karbon. Selain gambar konstruksi asli, desain juga mengacu pada hasil inspeksi struktur fisik beton lama. Pelat baja tulangan terbuat dari baja mangan 16. Menurut hasil perhitungan pemeriksaan, desain mengadopsi pelat baja 4mm atau 5mm dan lem struktur bangunan HM-120. Ketika gaya geser balok yang akan diperkuat tidak mencukupi, kain serat karbon searah HM-20 (CFRP) dan tulangan resin yang sesuai digunakan (lihat Gambar 1).

Proses penguatan
Perawatan permukaan beton balok bertulang dan pelat baja - pembongkaran tulangan (pengangkatan dengan dongkrak) - persiapan perekat - lem pelapis - perekatan pelat baja - perawatan tekanan tetap - pembungkus serat karbon - pembongkaran penyangga dan pelepasan - peledakan pasir dan pengecatan anti korosi
Titik perhatian konstruksi
Perlindungan produk jadi
(1) Lindungi dasar beton yang telah diolah, dan tutup permukaan beton yang akan dikeringkan dengan penutup untuk mencegah debu berjatuhan.
(2) Untuk melindungi permukaan karet primer, tergantung pada lingkungan konstruksi, tutupi jika perlu untuk mencegah debu.
(3) Lembaran serat karbon yang telah dipotong harus disimpan dengan hati-hati agar tidak kusut, dan jangan sampai terkena air atau debu. Jauhkan dari peralatan listrik saat memotong untuk menghindari korsleting akibat serutan serat karbon.
Poin-poin penting konstruksi yang aman
(1) Mengingat jumlah tulangan yang besar dan waktu konstruksi yang singkat, pembagian lokasi kerja selama pengaturan konstruksi perlu diperhatikan. Jarak aman tertentu harus dijaga antara operasi pengelasan listrik, pemotongan gas, dan pengeleman.
(2) Perancah untuk pengoperasian di dalam ruangan harus didirikan oleh tukang perancah sesuai dengan peraturan, dan harus aman dan stabil untuk menjamin keselamatan pekerja.
